外墻涂料有哪些種類(外墻涂料多少錢一平方施工步驟)
針對外墻涂料施工階段,有哪些需要注意事項呢?下面跟上海萬工環保材料有限公司小編一起逐一探討:
1基底把控與工序銜接
(1)外墻基底把關
外墻基底質量控制決定外墻成型質量的80%。爬架提升前嚴格做好舉牌驗收,重點關注:大面垂平、陰陽角順直、滴水線、特殊線條、排水管、分縫、上下窗等。
外墻基底如控制不到位,后期采用吊籃整改成本高,效果差且安全隱患大。后期分縫劃線易導致分縫無法閉合或水平度較差。

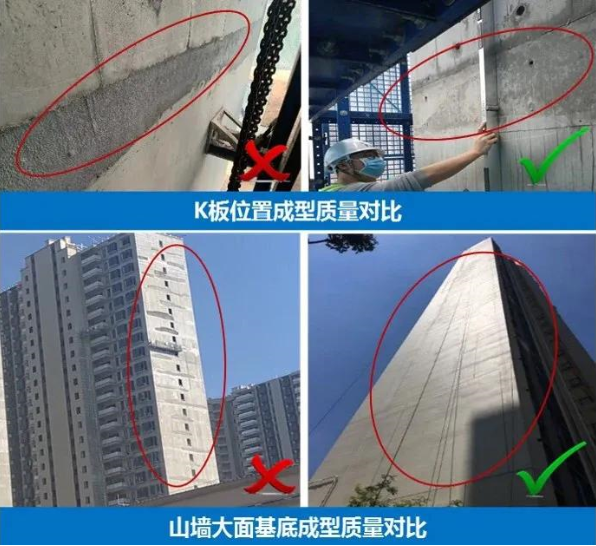

K板處于樓層交接位置,質量控制難,但對外墻基底質量影響大。施工時做好模板加固,拆除過程中避免擾動,能有效提升K板處基底質量。
(2)界面劃分與工序銜接

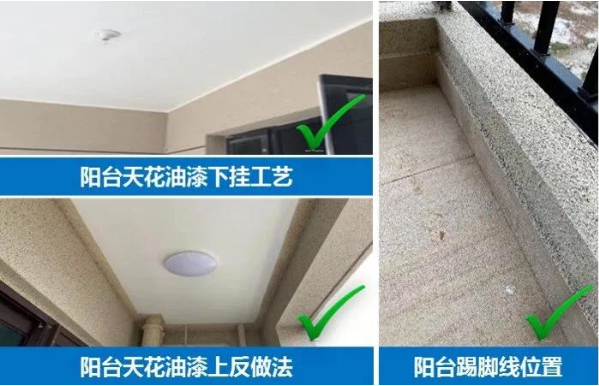

陽臺天花膩子與外墻涂料易造成交叉污染,建議統一劃歸外墻班組,與外墻同步施工。陽臺踢腳線鋪貼在外墻真石漆施工前完成,陽臺真石漆噴涂時完成反坎位置噴涂與收口。

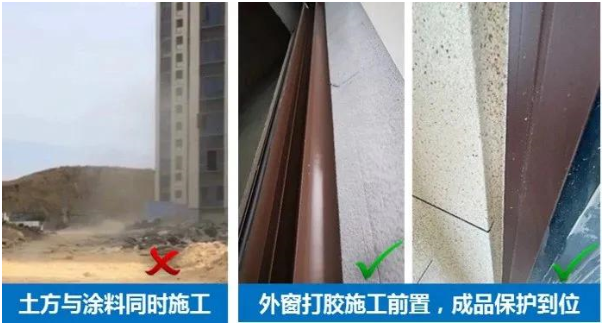

外窗與推拉門的打膠應在基底(結構面或抹灰面)進行,打膠完成后進行膩子施工。打膠工序至關重要,工序倒置易產生滲漏隱患。噴涂時,貼美紋紙做好成品保護。土方回填應避免與外墻涂料同時施工,灰塵混合涂料噴涂至墻面直接影響外墻觀感質量。
02施工過程
(1)外墻膩子
外墻膩子可能存在防假冒偽劣材料,因此進場應做好驗收與記錄,核對采購下單數據與產品合格證等。膩子宜儲存在室內干燥、陰涼、通風處,避免受潮。鋁模施工應避免采用油性脫模劑,導致后期膩子層脫落。
(2)封閉底漆

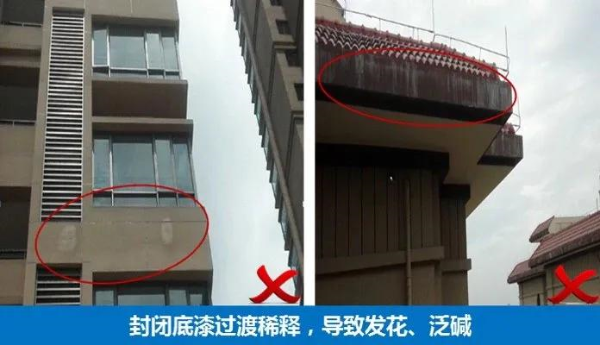

封閉底漆外觀為透明乳液,是重要的功能性材料。材料需現場進行稀釋。如過度稀釋,易導致墻面發花、泛堿。
可根據廠家指導與現場整層打樣用量,計算涂布率,核查現場用量,督促工序完整、稀釋得當。
(3)面漆
面漆混批次使用,易發生色差,同一立面材料不得混批使用。不同批次面漆無明顯標簽,建議現場按到貨順序分批存放,使用時合理籌劃。
(4)罩面漆
罩面漆對增加外墻光澤度、防塵十分重要。罩面漆短期效果不明顯,是否施工肉眼難以辨別,極易發生偷工減料。可根據廠家指導與現場整層打樣用量,計算涂布率,核查現場用量,督促工序完整。
3細節要點
(1)涂布率控制
涂布率對施工效果影響巨大,但班組進行外墻涂料施工往往照搬經驗,忽視對涂布率的控制。整層施工樣板驗收時建議增加涂布率驗收,樣板涂布率不得低于廠家指導。根據打樣結果與廠家指導,得出項目理論涂布率。
(2)避免出現接茬痕

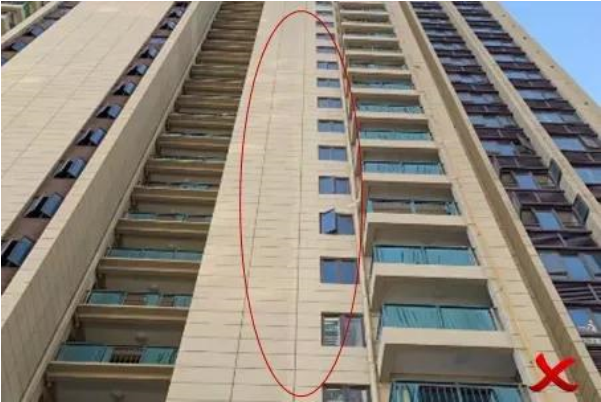

外墻多采用吊籃進行施工,不同吊籃施工時接茬部位處理不當,易出現接茬痕跡,影響觀感。施工應提前規劃吊籃排布,分界宜設置在分縫處、陰陽角處等。大面山墻須兩臺吊籃同時施工,避免豎向接痕
(3)細部收口
女兒墻及陽臺反坎朝內側5%找坡,防止雨水外流污染面漆。變形縫隨爬架提升逐層安裝,涂料施工前應注意變形縫板是否有形變及表面清潔。
(4)貨不對板
項目施工打樣時廠家宜作為指導,由施工班組逐個進行打樣,確保施工班組清楚用料要求與用料方法,堅決杜絕“經驗主義”。首批、首棟、首次施工務必明確標準準,糾正錯誤行為。
4聯動廠家
項目購買的不止是廠家的材料,更是廠家的服務,廠家也是對材料最熟悉的專家。可要求廠家到現場進行技術交底與打樣幫扶,樣板經工程、設計等多方驗收合格后方可大面積施工。
針對施工過程出現的問題及疑惑,及時聯系廠家進行答疑,避免大面錯誤事后補救。
定期邀請廠家到現場對材料、施工配比、使用量進行檢查,避免假冒偽劣產品進場、質量不達標、偷工減料等情況。
外立面觀感與質量是業主重要的敏感點,也是小區高品質的重要基礎。外墻質量一旦成型,后期整改難度大、危險性大、效果不佳。
如何通過管控,確保外墻質量前期基層達標、施工一次成型一次成優,是每個一線人員應深入學習研究的。
